廣州香港馬會項目是國內唯一能進行國際性賽馬運動和馬術表演的場地。人工湖在本工程整體設計中發揮如下三方面作用:(1)調節場區內污水處理與排放系統的循環功能;(2)調節場區內雨水回收利用與適當外排作用;(3)承擔場區內全面綠化灌溉系統的給水作用。鑒于人工湖于本項目重要的蓄水及水系統調節作用,抗?jié)B要求極其嚴格,因此保證HDPE膜鋪設的施工質量是本工程的關鍵。
一.工程簡介
廣州香港馬會項目位于廣州市從化區良口鎮及良明村,105國道東側,屬于從化養生谷旅游度假區(新溫泉規劃區)范圍,該項目由香港賽馬會投資,總面積約150萬平萬米。中央湖位于馬跑道中央位置,面積大約40000ni的人工湖,湖水深度為4~5m。二.施工現場情況
中央湖包括北湖和南湖,北湖約19000ni,南湖約17000 ni ,需要鋪設HDPE膜的面積大,其中坡度為1:3的邊坡約占9000ni,增加了鋪設難度。此外,中央湖分為多個區域,包括前池、泄湖.水生植物區、濕地、種植區、滲透區,各個區域的做法并未完全一致,存在分水墻、擋墻,且各區域的標高不一致。HDPE膜在區域交界處.標高變化處的節點處理十分重要且難度大。因此HDPE膜整體鋪設難度大。
三.HDPE膜施工工藝
(一)鋪設HDPE膜前應有相應的合格驗收證明文件。基層表面平整,無尖銳物體,已打掃干凈,無油污污染。
(二)HDPE膜裁切之前,應該準確丈量其相關尺寸.然后按實際裁切,一般不宜按圖示尺寸裁切,應逐片編號,詳細記錄在
專用表格上。
(三)HDPE膜大規模鋪設之前,應先做好細部(如轉角.收口.管道相接處、預留洞口及混凝土構造物交接處等)的處理。

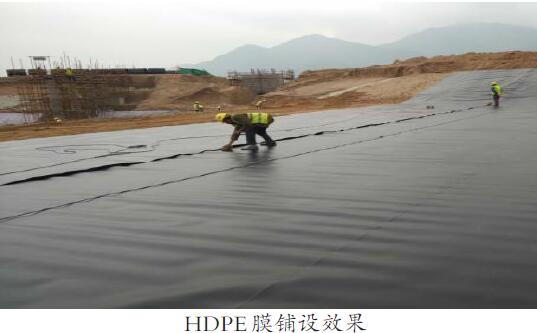

(四)鋪設土工膜。鋪設時不得造成任何劃痕,鋪土工膜時,應注意自然展開,避免出現由于拉伸而造成材料變形。鋪設HDPE土工膜時應力求焊縫最少,在保證質量的前提下,盡量節約原材料。同時也容易保證質量。膜與膜之間接縫的搭接寬度為80mm ~100mm,通常就使焊縫排列方向平行于最大坡度,即沿坡度方向排列。通常在拐角及畸形地段,應使接縫長度盡量減短。
四.質量控制措施
為保證材料性能指標達到設計要求,需做好各項檢測,檢測合格后方可投入工程使用。
.為避免施工人員操作不當導致HDPE膜被工具刺破,HDPE膜鋪設人員進入工地必須穿工作鞋(為軟底平底無跟),大頭釘鞋、鞋底或鞋跟為鐵掌的鞋及高跟硬鞋均不可以進入施工現場。經現場對操作失敗的HDPE膜施工部位進行分析,發現有多處滲漏位置存在基層壓實度、平整度控制不到位的現象,且基層處理不到位之處出現了HDPE膜褶皺,局部受下雨影響造成HDPE膜底部和上部均存在積水現象,同時坡面的基層壓實度不足及平整度差,也影響熱熔機對HDPE膜搭接處的施工質量,單條焊縫焊接時受平整度影響而中斷,然后再次焊接會出現焊機重啟動部位的兩次焊接處有漏焊現象。針對上述問題,采取以下控制措施:(1)施工過程中加強基底砂墊層密實度振搗與密實度現場檢查;(2)在HDPE膜鋪裝熱熔焊接施工前,在基底鋪設一道彩條布,隔離基底砂墊層,同時未焊接熱熔機提供平整的焊機行走平臺。
HDPE膜接縫焊接質量是成膜質量的關鍵。接縫處不得有油污、灰塵,HDPE土工膜的HDPE膜長度不夠時,需要長向拼接,應先把橫向焊縫焊好,再焊縱縫,橫向焊縫相距大于500mm應成T字型。焊膜時不許壓出死折,鋪設HDPE膜時,根據當?shù)貧鉁刈兓群?HDPE膜性能要求,預留出溫度變化引起的伸縮變形量。當手提焊機的溫度控制所指示的焊機溫度低于200℃時,要用干凈的布或棉紗掉掉再焊,必要時應重新打磨,切忌用手擦試。當接縫處有結露、潮濕、泥沙等影響時,處理后再進行焊接。在下雨期間或接縫有潮氣.露水.或者大沙的情況下,不能進行焊接。溫度低于5℃時,按照規范要求不應施工,如果必須施工的話,焊接前應對焊機進行預熱處理。擠壓焊接機在焊接過程中,應該經常檢查槍頭的滑塊,磨損較嚴重時應及時更換滑塊,以免損傷膜面。
膜與膜之間采用熱焊機進行加熱連接,膜與膜之間搭接寬度不小于5em。每個工作日鋪設的防滲膜應當日進行焊接。鋪設中若發現已鋪設的抗?jié)B膜受損,應及時進行修復,切割適宜的抗?jié)B膜,對周邊均進行焊接。任何焊接設備在每班或每日工作期間應連續使用,使用間歇時間超過5小時的情況下,須對設備進行清潔、重新設置,以保證焊縫質量。
鋪設前對防滲膜外觀進行檢查,查看有無破損﹑孔眼等缺陷,發現不合格產品應及時進行更換。設備和工具在搬運﹑鋪設時不要損壞防滲膜。
如果焊接在晚上操作,應有充足的照明。當環境溫度和不利的天氣條件嚴重影響HDPE膜焊接時,應停止作業。
五.實施效果
施工前,對所有工人進行全面交底,施工過程中加強檢查,嚴格按照質量控制措施進行HDPE膜的施工。施工完成后,對HDPE膜鋪設施工效果進行檢查:(1)蓄水試驗設計圖紙及規范要求,無滲漏現象﹔(2)HDPE膜焊縫穩壓試驗檢查﹐穩壓0.25MPa且維持2min以上,符合要求;(3)整體觀感質量一次性驗收合格。

項目按期完成了人工湖的HDPE膜鋪設,且經業主、監理驗收通過,達到設計使用功能要求,保證了人工湖的施工質量,減少了因質量缺陷造成的返工成本。
六.結語
HDPE膜施工質量控制涉及因素較多,施工過程中需做好各項因素把控,做好對每一工序的嚴格檢查。本文從材料、工人操作﹑拼縫焊接、基層控制等方面采取措施對HDPE膜鋪設質量進行控制,達到了良好的施工效果,對往后類似工程的施工起到借鑒、指導作用。
作者董彪楊家寶張大鵬
參考文獻:
[2]姜繼興、王振華,HDPE土工膜安裝施工工法[叮,建筑工人,2013(08)
[3]張懷玉,HDPE防滲膜鋪設施工工藝及質量控制[J,甘肅科技,2012( 10)
[4]潘行強,高密度聚乙烯膜(HDPE)的施工及檢測[J,市政技術,2013(S1)
